На Карпинского продолжаются работы. Техготовность сегодня – 92%.
Работы по реконструкции улицы ведутся по нацпроекту «Инфраструктура для жизни».
Сейчас – этап благоустройства.
Что делают?

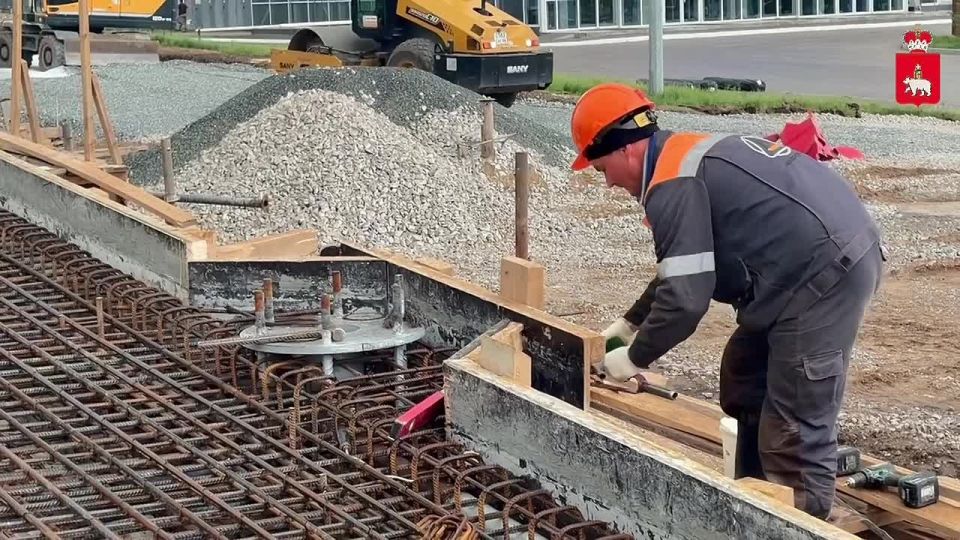

укрепляют подпорную стену на стороне «Пермь ЭКСПО». Сверху производят армирование, после будут устраивать тротуар и велодорожку;
устраивают тротуары и велодорожку;
укладывают песчаное основание для обустройства газонов вдоль трамвайных путей;
ведут подготовку бетонных плит, а ночью – их укладку вдоль трамвайных путей. Уже уложено 350 плит из 1999;
устанавливают опоры освещения (готово 57 опор из 61);
строят локальные очистные сооружения для очистки ливневых вод.
В планах:
уложить цветной асфальт на тротуары и велодорожку;
уложить верхний слой асфальта на проезжей части;
уложить чернозем на газоны и засеять траву.
Все работы по реконструкции завершатся до конца лета.
